10月21日18点,当班运行人员清晰地对话声从电除尘器24米平台处传来,这也标志着国电汉川#4机电除尘器改造工程调试工作正式开始。#4电除尘器改造工程从星期四开始做准备,目前高压控制柜至整流变压器初级连线已经拆除,接上两只灯泡做假负载。按照调试要求,今天将对每台高压控制柜逐台检查,查看各电场电压能不能升到额定值。如无异常将恢复高压控制柜至整流变压器初级连线,开始空升试验。

      ——“控制室、控制室,检查完毕,电除尘控制柜符合通电条件,请指示”。

      ——“值班员、值班员,请合上电除尘器高压控制柜开关,请合上电除尘器高压控制柜开关”。

       电源合上后,马上要进行的是电除尘器空升试验。将对逐个电场进行升压试验,检查电场的升压情况。

       ——“AZ1电场空升正常,AZ2电场空升正常,AZ3电场空升正常……”

      10月22日凌晨1:20分,历经7个小时#4炉电除尘器所有电场空升试验完毕,其中AZ4电场空升试验没有升到额定电压,下一步将对电除尘器停电后进入本体内容检查情况。

      空升试验之后进行的是气流均布试验。根据测试方案,该台除尘器共4个测试断面768个测点,均布设在除尘器第一电场气流通道入口处。电除尘器气流均布试验将检查电除尘的气突性、对壳体、进出口管道及各门、孔密封情况进行检查。

      与原电除尘器相比,电除尘器主要作了三个方面的改进。一是供电装置的改变。增加了高压电场的供电回路,当一台变压器带电场无法达到考核电压,可采取两台至三台变压器并联供电方式使电除尘器运行更加可靠;同时将原工频电源改为高频电源,电除尘器将更加节电,预计节电30%左右。二是更换了新型电磁振打,将原侧部、底部安装位置更换到顶部,使清灰效果更加明显,减少了极板的积灰量。三是将原阴极螺旋线更换为鱼骨针,并在最后一排阴极线处加装了辅助电极的专利技术,使放电极结构更加可靠,除尘效果更加显著。改造后的电除尘器除尘效率将由原来的98.5%上升至99.75%,环保效能更加卓越,也将大大减少检修维护的工作量。

      改造后的电除尘器本体高27.5米,“长高”3.5米,从下面望上去,还未做保温层的电除尘器高大威武。今天一上班,调试组全部人员各就各位,#4机电除尘器改造工程施工方能创电力代表、调试方、生技部电气专工、脱硫除灰部电气专责来到电除尘顶部查看高频电源柜情况,将对AZ4电场进行第3次升压试验。合格后,将对所有高频电源进行并联供电试验,完成高压控制柜保护试验;同时对电除尘器低压部分进行调试,将检查料位计接线是否正确,对料位计进行空仓整定、IPC通讯调试工作,检查对电加热柜进行调试、对电磁振打柜进行调试、完成料位计调试工作。

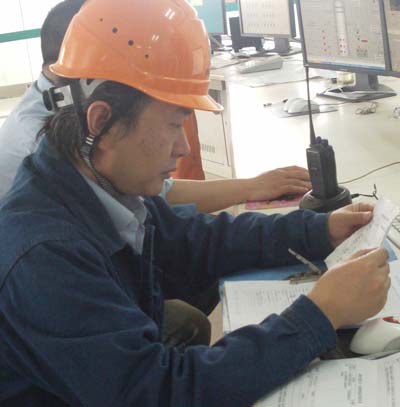

调试前查看送电联系单

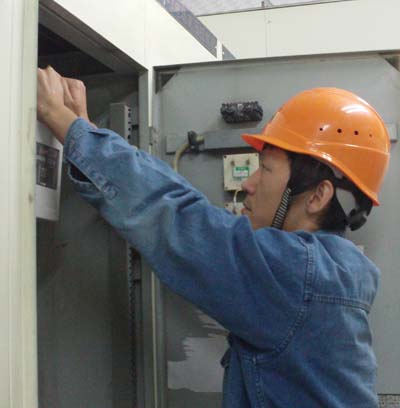

高压控制柜送电

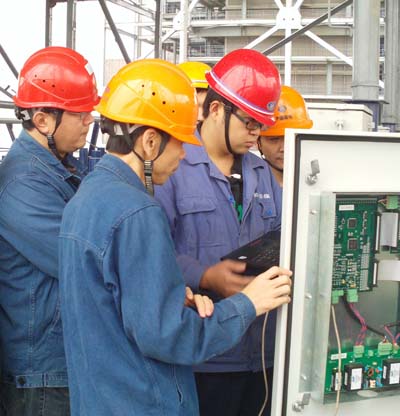

电除尘器高频电源调试

版权所有:CopyRight © 2009-2015 湖北能创电力工程技术有限公司 All Rights Reserved  技术支持:吾在网络

电话:13789927008  手机:  传真:  邮编:432300

地址: 湖北省汉川市经济技术开发电厂路  鄂ICP备12011769号-1
